众赢国际软件

高邑储能电站项目一次二次设备进场验收工作圆满收官

2026-01-09

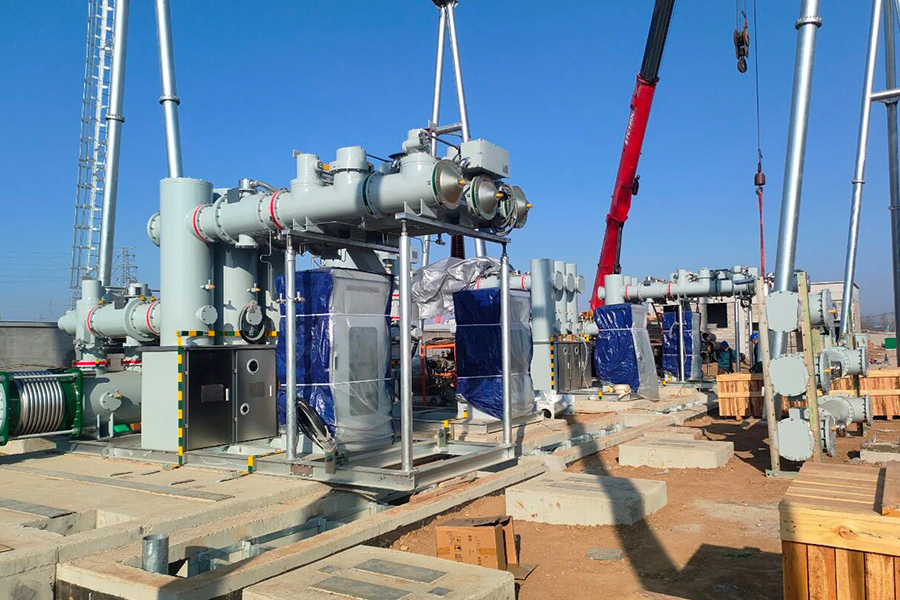

       升压站核心设备已按预设方案完成定位与初步就位,,,,,,在冬日的阳光下静待后续调试。。。。。。现场工作人员正忙碌进行着最后的检查确认,,,,,,这标志着备受关注的集团首个储能电站项目又迈出了关键一步。。。。。。


众赢国际软件—专业计划软件官网版下载


       “所有一次设备及二次设备已全部到货,,,,,,升压站部分到货进度已达100%!”1月8日,,,,,,随着最后一批设备的现场确认工作完成,,,,,,高邑县300MW/600GWh储能电站项目一次二次设备进场验收工作圆满落下帷幕。。。。。。此次设备进场验收工作是项目建设的关键环节,,,,,,直接关系到后续并网运行进度和整体工程质量。。。。。。


众赢国际软件—专业计划软件官网版下载


       本次验收自2025年12月29日启动,,,,,,至2026年1月8日结束,,,,,,历时11天。。。。。。验收团队由集团下属石家庄蓝创新能源科技有限公司工程部整体组织,,,,,,公司技术部、采购部及相关单位共同参与。。。。。。验收期间,,,,,,团队完成了项目主要设备的进场移交接收与初步检验、设备安装调试条件评估、相关方现场确认及单据移交等工作。。。。。。验收范围涵盖了升压站主变压器、GIS设备、开关柜等一次设备及保唬唬�;;;げ饪刈爸谩⑼ㄐ派璞浮⒓嗫叵低车榷紊璞�。。。。。。过程中,,,,,,团队严格执行“三查”原则:查设备资料是否齐全合规、查设备外观是否完好无损、查设备型号参数是否符合设计要求,,,,,,确保验收工作的规范性与公正性。。。。。。

       本次验收工作面临多重挑战:一方面,,,,,,年末工期异常紧张,,,,,,又恰逢元旦假期,,,,,,有效作业时间被大幅压缩;;;;;;另一方面,,,,,,项目设备呈现“短时、集中、大批量”到货的特点,,,,,,现场接收、暂存与检验压力交织,,,,,,对人员调配与流程协同提出了极高要求。。。。。。面对这些考验,,,,,,项目团队展现出高度的专业性与战斗力——他们通过前置制定分区分批验收预案、设立现场联合调度岗、推行“资料预审+到场即查”的并联工作模式,,,,,,并主动增加每日工作时间,,,,,,连续奋战在验收一线,,,,,,最终在确保每一项技术参数合规、每一份单据清晰完整的前提下,,,,,,如期、高质量地完成了全部验收任务,,,,,,为后续安装工序抢出了宝贵时间。。。。。。

       “此次验收工作的顺利完成,,,,,,为我们争取了宝贵的安装调试时间,,,,,,并为项目早日并网投产奠定了坚实基础。。。。。。”项目安装分包方现场负责人表示。。。。。。按计划,,,,,,下阶段项目将进入设备安装高峰期,,,,,,储能系统设备的到货验收及安装工作也将按计划持续推进。。。。。。整个项目团队将继续保持高效协作,,,,,,确保高邑储能电站项目按期高质量建成投运。。。。。。

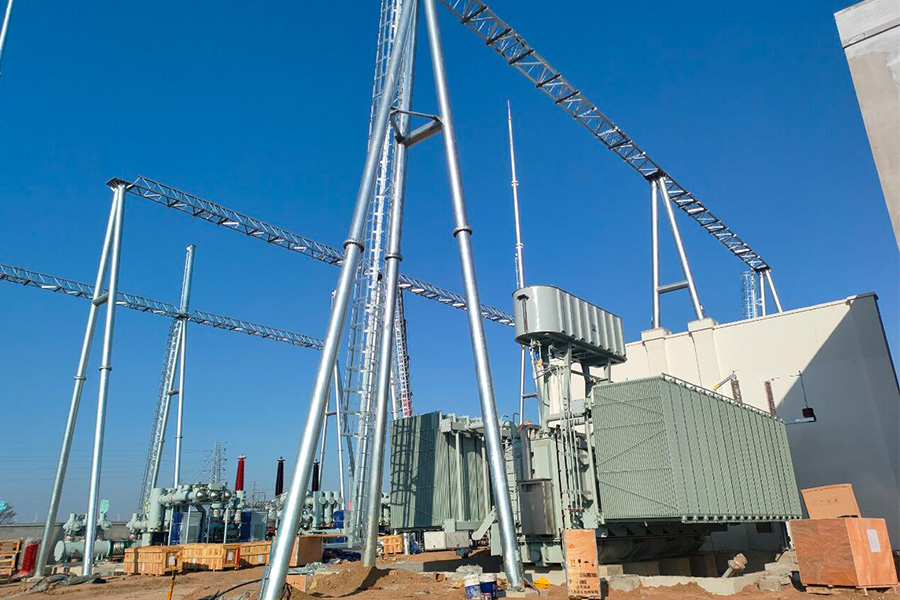

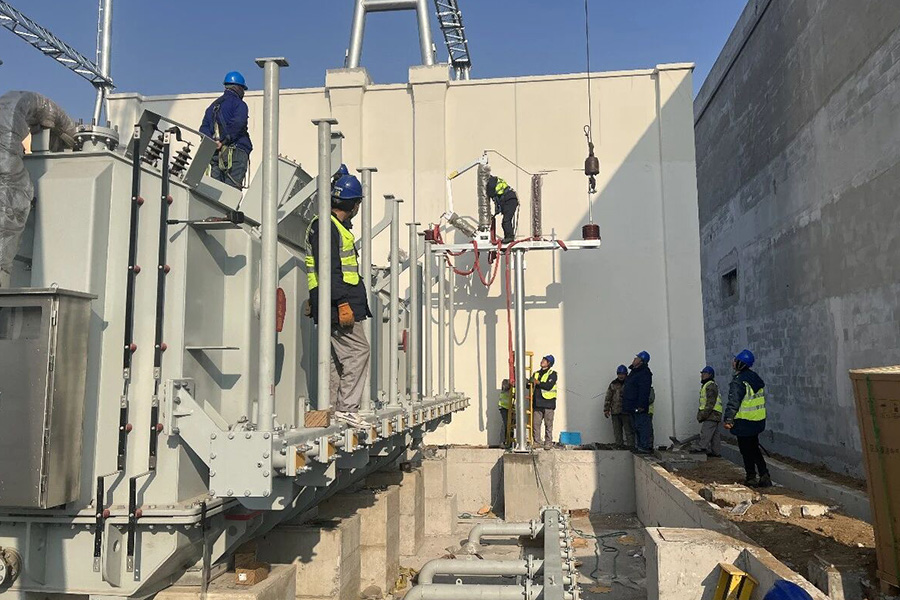

       阳光透过寒冷的空气,,,,,,在银灰色的设备表面投下斑驳光影,,,,,,与远处已开始安装的支架结构形成鲜明对比。。。。。。项目现�。。。。。。�,,,,,各类储能设备与升压站设施已按工程规划有序就位,,,,,,勾勒出一幅现代能源基础设施的壮阔图景。。。。。。升压站区域,,,,,,技术人员正围着一台刚就位的主变压器进行着最后的检查测量。。。。。。


众赢国际软件—专业计划软件官网版下载


       该项目的稳步推进,,,,,,不仅是集团在储能赛道落下的关键一子,,,,,,更是积极服务区域新型电力系统构建、赋能绿色低碳转型的切实行动。。。。。。未来,,,,,,这座规模达300MW/600MWh的电站并网后,,,,,,将显著提升石家庄乃至京津冀区域的电网调节能力与清洁能源消纳水平,,,,,,为区域能源安全与可持续发展注入强劲动力。。。。。。随着安装调试全面展开,,,,,,这幅承载着绿色愿景的蓝图,,,,,,正加速转化为高质量发展的现实成果。。。。。。



【网站地图】【sitemap】
